Новости

Ход работ за октябрь

Ход работ за октябрь

В октябре продолжается чистовая отделка помещений и общественных зон второго корпуса, установка сантехники и освещения. В третьем корпусе завершаются работы над антресолями и перегородками. Продолжается монтаж фасада второго корпуса.

Подробнее
Первый корпус уже сдан и готов для встречи новых арендаторов

Первый корпус уже сдан и готов для встречи новых арендаторов

В «АВЕНЮ на Карповке» можно устроить офису настоящий тест-драйв: выбрать готовое помещение от 30 до 200 м², заехать и два месяца работать без арендной платы.

Арендовать офис
«Реновация» — первая выставка в АВЕНЮ

«Реновация» — первая выставка в АВЕНЮ

Культурный проект AIKI ART × САХ объединяет работы уличных художников Нижнего Новгорода и Екатеринбурга. Выставка посвящена преобразованию городской среды и её историческим слоям.

О ВЫСТАВКЕ

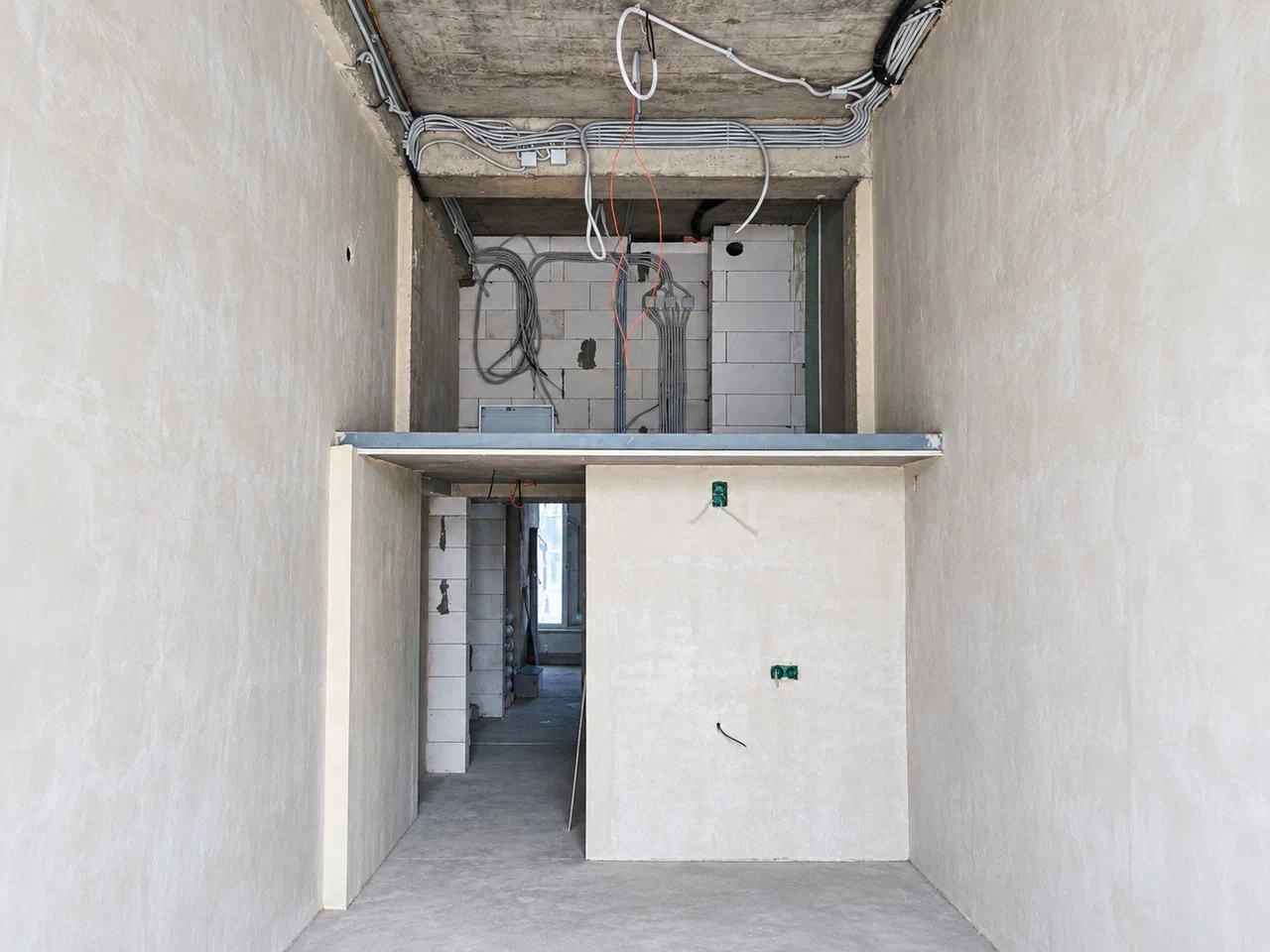

Ход строительных работ за август 2026

Ход строительных работ за август 2026

Терраса, инженерные коммуникации, отделка и фасады. Фотографии и описание работ по корпусам.

Посмотреть отчет
Ход строительных работ за июль 2026

Ход строительных работ за июль 2026

1 корпус — Завершили отделку МОП первого этажа — Выполнили финишную отделку стен и пола (МОП).

Посмотреть отчет
Ход строительных работ за июнь 2026

Ход строительных работ за июнь 2026

1 корпус — На первом этаже в МОП установили напольные плинтуса — Выполнили финишную отделку стен и пола (МОП).

Посмотреть отчет
Ход строительных работ за май 2026

Ход строительных работ за май 2026

1 корпус — Завершаем чистовую отделку стен МОП первого этажа — Проведен монтаж освещения в местах общего пользования.

Посмотреть отчет
Ход строительных работ за апрель 2026

Ход строительных работ за апрель 2026

1 корпус — Приступили к чистовой отделке стен мест общего пользования — продолжаем чистовую отделку номерного фонда. 2 корпус.

Посмотреть отчет
Ход строительных работ за март 2026

Ход строительных работ за март 2026

1 корпус: — Продолжаем монтаж розеток и выключателей в номерах — Приступили к монтажу межкомнатных дверей.

Посмотреть отчет
Ход строительных работ за февраль 2026

Ход строительных работ за февраль 2026

Продолжаем чистовую отделка номерного фонда — Ведётся укладка плитки по санузлам — Производим монтаж подсистемы навесного фасада.

Посмотреть отчет
Ход строительных работ за январь 2026

Ход строительных работ за январь 2026

Продолжаем чистовую отделка номерного фонда — Выполняем работы по монтажу электросетей в номерном фонде и местах общего пользования — Ведётся монтаж системы водоснабжения и водоотведения (2 корпус).

Посмотреть отчет
